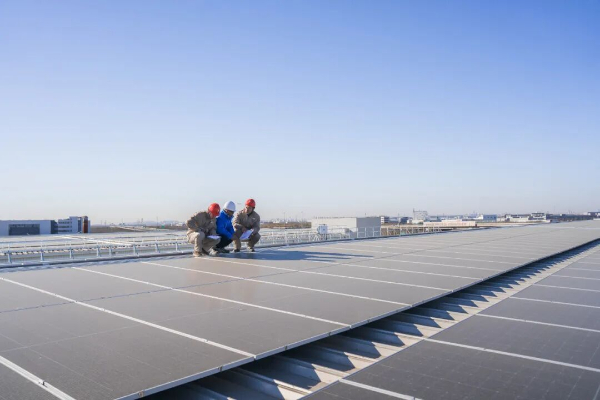

12月7日凌晨,大雪节气寒气刺骨,而天津空港金发新材料院内却格外热闹。“6号箱变正常,光伏升压变冲击试验全部完成。”“收到,下一步启动光伏发电单元。”国网天津东丽公司客户经理张墨晗与值班调度员王甘霖同步汇报金发新材料光伏并网现场进度。

经过24小时连续奋战,东丽公司顺利完成天津金发新材料有限公司12.39兆瓦分布式光伏项目并网发电。该项目是国家能源局修订印发《分布式光伏发电开发建设管理办法》后,东丽公司区域内首个大型工商业光伏项目,对供电公司服务能力提出新要求。
面对新政策在审批、消纳、调度关系上的变化,东丽公司营销、发展、调度专业联动,服务团队主动上门,为用户精准解读政策要点,全程协助加速接入审批流程,在高效服务的同时有效规避了用户投资风险,展现了前端服务的专业与温度。
此外,本项目涉及对现有电站母线扩建间隔,施工中需安排停电。为最大限度减少对企业生产的影响,东丽公司调度与营销专业协同发力,以用户需求为导向,精心优化施工方案,科学压缩作业时序,精准安排停电计划。24小时内完成了母线扩建、设备调试、主变启动及并网发电等一系列复杂操作,将停电影响降至最低。
该项目利用企业屋顶面积超10万平方米,预计年均发电量达1790万千瓦时,将有力满足企业绿色用能需求。
下一步,东丽公司通过政策、技术、服务的全方位支撑,不仅保障了项目顺利落地,更以实际行动助力龙头企业绿色转型,为区域新能源发展及营商环境优化提供了坚实电力服务保障。(郭凯)
